Ce n’est pas obligatoire… mais comme on mesure la charge dans nos ateliers, il peut être utile aussi de définir quelle est la charge maximale pour nos postes de travail !
Nous suivons une charge en heures dans chacun de nos 3 postes de travail. Imaginons que sur chaque poste on a maximum 16h de travail.
Gérer la capacité défaut sur chaque ressource

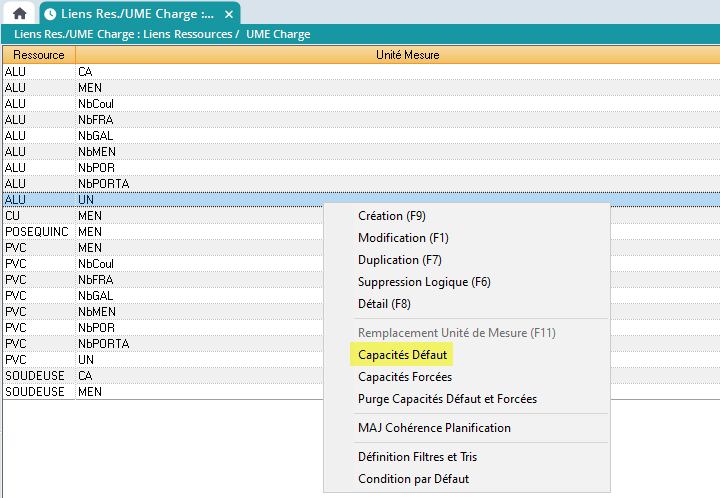

Sur les liens Ressources/UME, on clique sur “Capacité défaut”:
-

Validez la page qui s’affiche ensuite:
-

Vous pouvez ensuite définir la capacité défaut !
Pour notre exemple, c’est 100 pièces sur le poste chaque jour ! 🙂
|
|
-

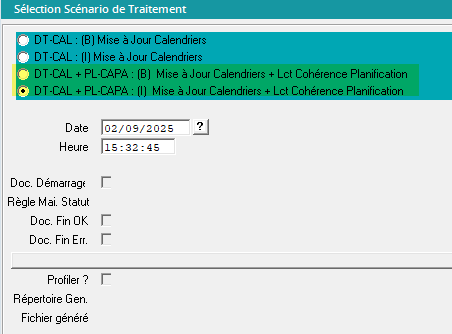

A la validation, vous pouvez sélectionner la 3eme ou 4eme option, qui permet notamment de mettre à jour la cohérence planification:
Faites ça pour chaque lien Ressource/UME que vous avez créé !

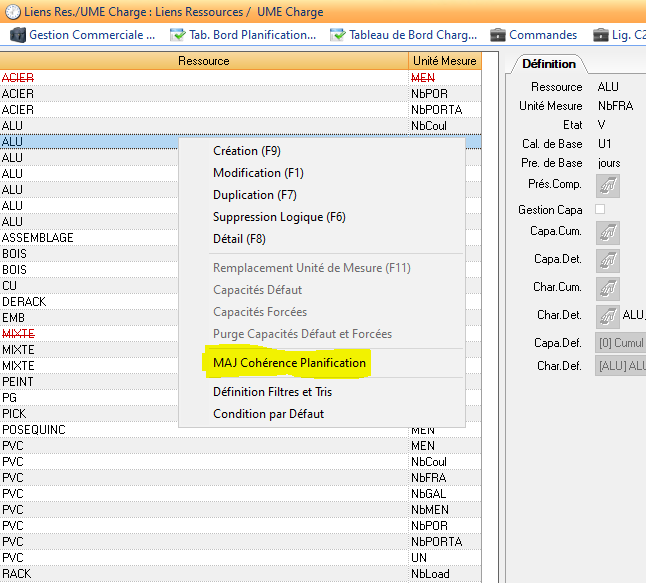

A chaque fois que vous re-modifiez une capacité, il faut bien penser à relancer le traitement “MAJ cohérence planification” que vous venez de lancer ci-dessus lors de la validation ! Quand vous modifiez la capacité, il faut lancer le traitement ici:
Gérer la capacité forcée sur chaque ressource
Ci-dessus, on a créé des capacités défaut, mais on peut aussi gérer des capacités forcées ! Par exemple si on veux changer la capacité au jour le jour, s'il y a moins de personnel à cause d'un arrêt maladie…
Comment faire ?

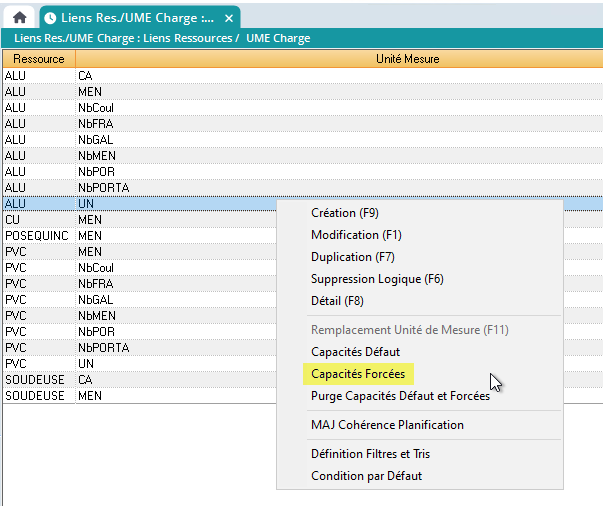

Depuis le lien ressource/U.M. Charge, on clique sur “Capacité forcée”:

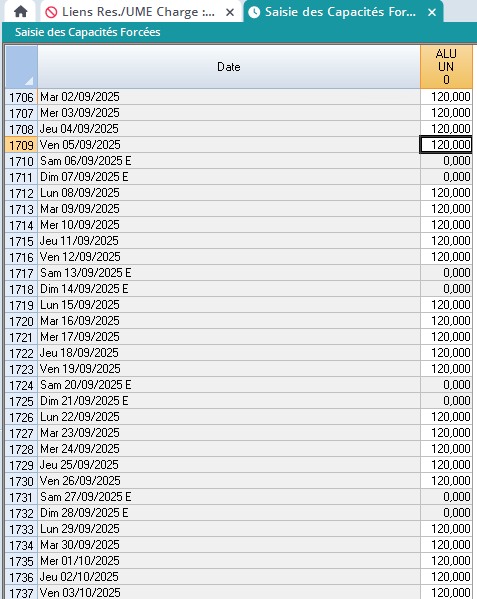

Puis, on peut entrer la capacité par jour !
