Créer un article géré par CBN


      Introduction

      Pour que les besoins soit calculés pour un article par CBN, il faut paramétrer cet article d’une certaine manière.

      Méthodologie pour remplir l’article

      🤓 Quels champs faut-il remplir dans l’article pour qu’il soit visible par le CBN ? ( En plus des champs obligatoires classiques, comme le Type, la désignation…qu’on retrouve dans la fiche Article)

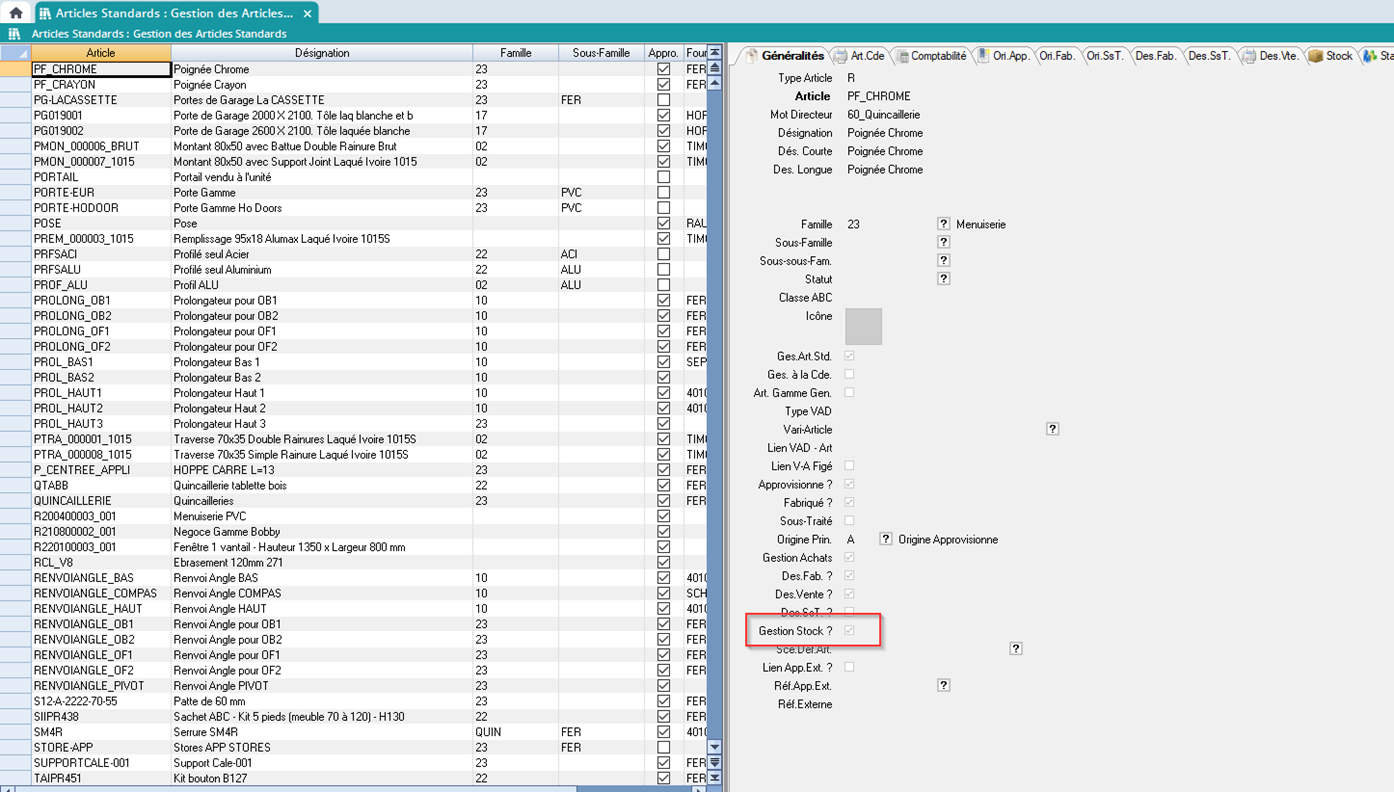

      Onglet Généralités

      Dans l’onglet Généralités


      • Cocher Gestion stock

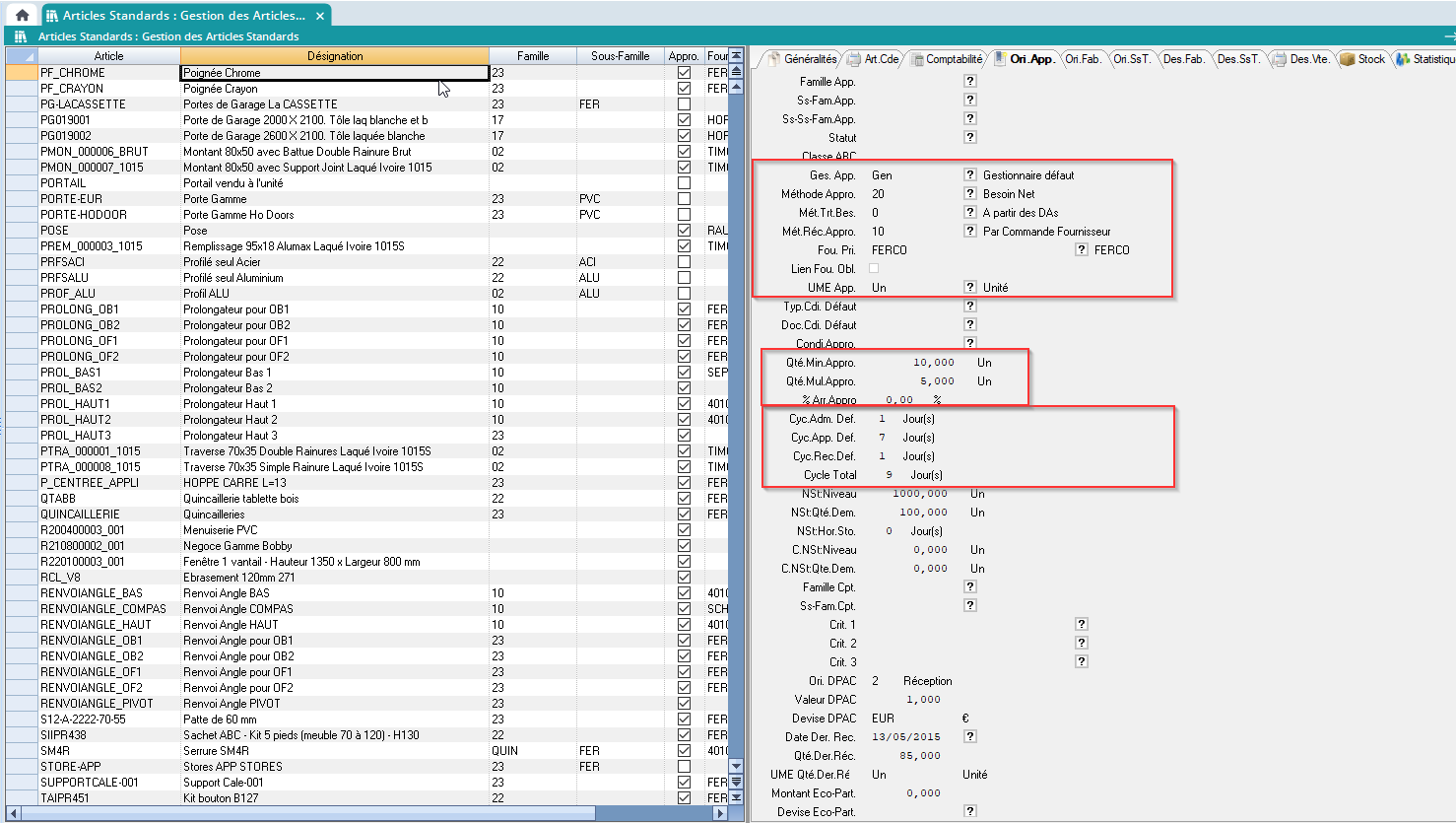

      Onglet Ori.App. si l’article est approvisionné

      Onglet Ori.App


      • Indiquer le gestionnaire

      • Indiquer que la méthode de gestion est la méthode 20: gestion par CBN.

      • On indique également les quantités mini et multiple en approvisionnement

      • On indique les cycles:

        • cycle administratif: c’est le délai qu’on a pour passer la commande

        • cycle d’appros: le temps qu’il faut pour approvisionner la commande

        • cycle de réception: le temps qu’il faut pour amener la commande à l’atelier pour qu’elle soit dispo pour la fabrication

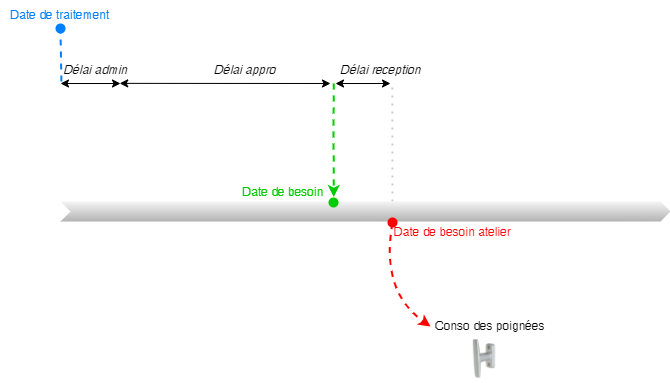

      Diagramme sans nom-1708611733241.drawio.png

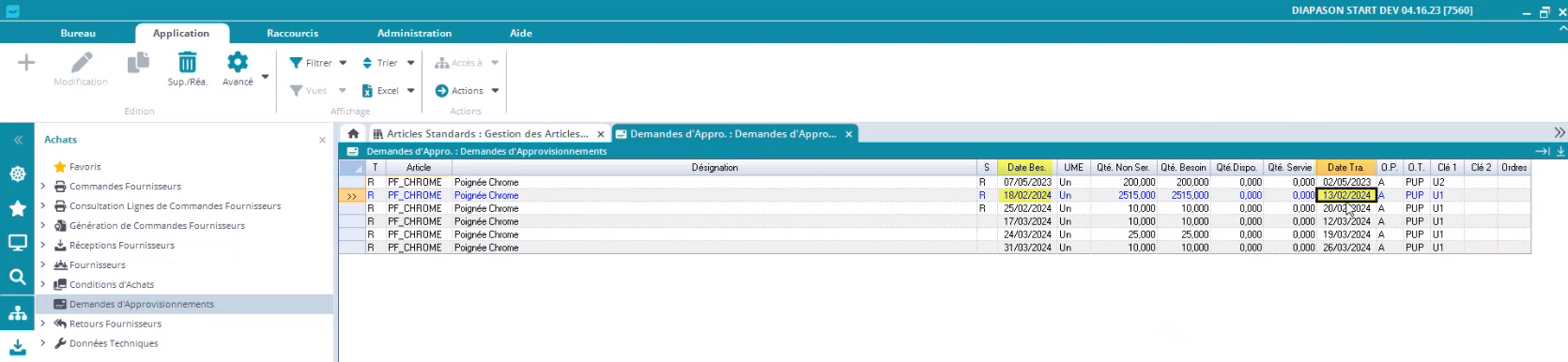

      Quand on visualisera le tableur des demandes d’appros, on pourra y voir la date de traitement au plus tard et la date de besoin !

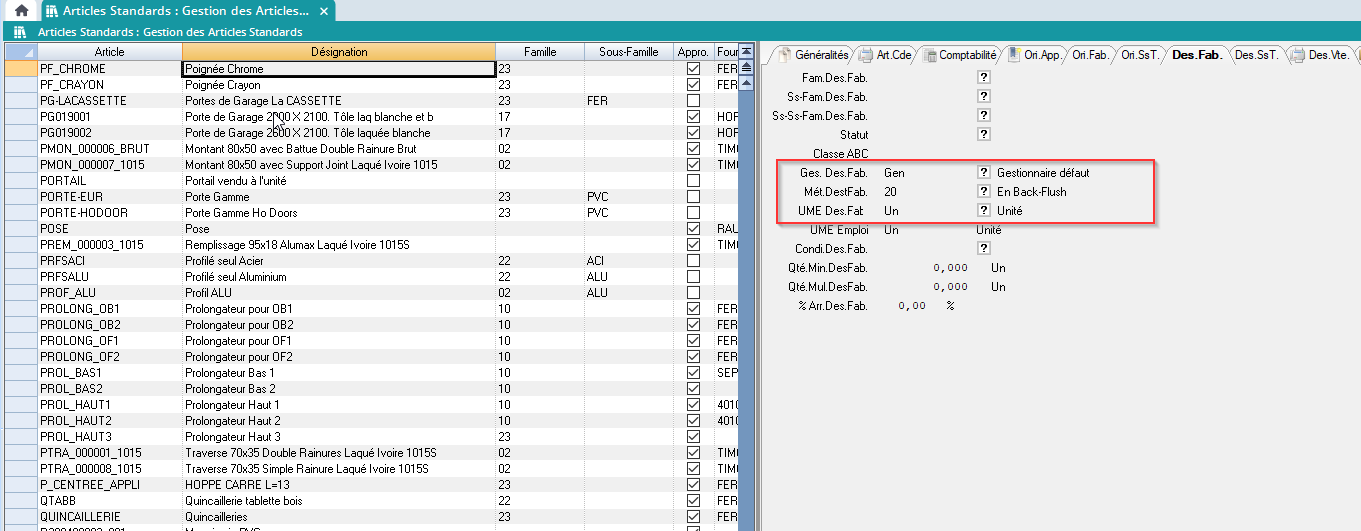

      Onglet Des.Fab

      Onglet Des.Fab
      • Selon l’origine de l’article (approvisionné ou fabriqué..) indiquer que sa méthode de gestion est la méthode 20: gestion par CBN.

      • On indique également les quantités mini et multiple et approvisionnement ou en fabrication ( si c’est nécessaire en fabrication…)

      • La Méthode de consommation doit être renseignée pour les calculs de besoin

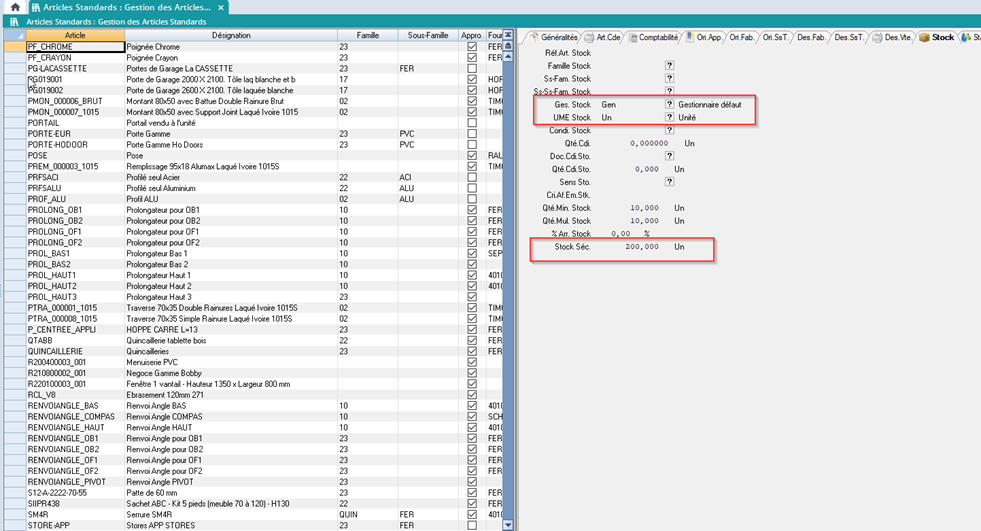

      Onglet Stock

      Onglet Stock


      • Remplir les infos du stock de sécurité

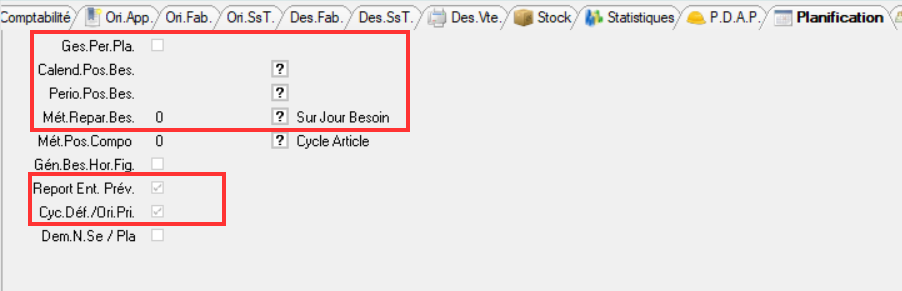

      Onglet Planification

      Dans l'onglet Planification


      • Ges.Per.Pla. (Gestion Périodicité en Planification) [PlaAgeGes]
        Mentionne si les besoins calculés sont regroupés par période.
        Une période est un nombre de jours travaillés

      • Calend.Pos.Bes(Calendrier Positionnement de Besoins Planification) [PlaAgeRef]

        • On remplit ici le le calendrier utilisé pour positionner les besoins. On peut par exemple y renseigner les semaines de fermeture du site…

      • Pério.Pos.Bes(Périodicité Positionnement Besoins Planification) [PlaAgePer]

        • On renseigne ici la durée de la période sur laquelle on souhaite regrouper les besoins (quelques jours, une semaine…).

      • Mét.Repar.Bes (Méthode Répartition Besoins) [PlaAgeRep]

        • On indique comment regrouper les besoins sur la période de regroupement remplie juste au dessus:
          → 0 Sur Jour Besoin: ça ne sert pas à grand chose ☺️
          → 10 Fin Période Courante Demande: et ça non plus…
          → 20 Début Période Courante Demande: voir le schéma ci-dessous !
          → 30 Fin Période Précédente Demande : voir le schéma ci-dessous !

      ✅ Et on peut valider !

      Pour aller plus loin

      Le CBN dans la théorie

      Où sont prises les données mini, multiples ?…
